Gestão de equipes criativas: como estruturar processos e eliminar o caos operacional

Equipes criativas em agências, softhouses e departamentos de marketing sofrem não por falta de talento, mas por falta de sistema. Briefings incompletos, feedback que muda no meio do caminho, aprovações desencontradas e refações constantes não são problemas de criatividade; são problemas de engenharia de processos.

Este artigo mostra como aplicar conceitos reais de gestão operacional a contextos criativos e sair do caos para a previsibilidade, sem comprometer a qualidade.

Por que equipes criativas travam?

Equipes criativas travam porque os inputs, como briefing, referências, critérios de aprovação e feedback, chegam sem padrão, fora de hora ou incompletos, criando ciclos de retrabalho que consomem entre 30% e 50% da capacidade produtiva do time.

Quando um designer gasta seis horas refazendo um projeto porque o escopo mudou no meio do caminho, ele não está criando: está absorvendo lixo operacional gerado por falta de processo. Processos bem estruturados não engessam a criatividade; eles liberam o tempo que hoje é desperdiçado com ruído, ambiguidade e retrabalho em agências.

Se você quer entender a lógica macro de fluxos eficientes, vale a pena ler nosso guia completo sobre como organizar tarefas do trabalho antes de desenhar o fluxo do seu time.”

Os problemas mais frequentes na gestão de projetos criativos:

  • Briefings vagos ou com critérios de aceitação indefinidos;
  • ausência de responsabilidade clara sobre quem aprova e em qual prazo;
  • feedback que chega em lotes, sem prioridade ou janela definida;
  • aprovações baseadas em preferência pessoal, não em critérios técnicos acordados;
  • falta de visibilidade sobre o que cada pessoa está fazendo, para quando e qual é a capacidade real disponível;
  • estimativas feitas de forma intuitiva, gerando prazos prometidos sem base factual.

O resultado é previsível: projetos que deveriam levar duas semanas levam quatro; equipes que parecem ociosas quando na verdade estão presas em ciclos de refação; clientes insatisfeitos porque os prazos sempre estouram. Isso sinaliza um sistema quebrado, não pessoas incompetentes.

O custo real do retrabalho e o prejuízo invisível nas agências

O retrabalho em equipes criativas gera um prejuízo invisível nos balanços contábeis, mas que corrói a margem operacional e a saúde financeira do negócio de forma silenciosa.

Conforme o relatório Pulse of the Profession 2021 do Project Management Institute (PMI), organizações desperdiçam em média 11,4% do investimento em projetos por práticas inadequadas de gestão. Em análise de 15 agências brasileiras de pequeno e médio porte acompanhadas entre 2022 e 2024, a média de capacidade consumida por retrabalho chegou a 35%, três vezes o índice reportado pelo PMI para organizações com processos mais maduros.

Considere uma agência com cinco criativos e custo total de R$ 50 mil por mês (salários, encargos, infraestrutura). Se 35% da capacidade é consumida por retrabalho, R$ 17,5 mil mensais são desperdício puro. Anualizado: R$ 210 mil em produção que nunca sai da porta com qualidade ou no prazo.

Esse custo fica oculto porque ninguém o contabiliza formalmente. Os projetos eventualmente saem, os clientes pagam, mas a equipe opera muito abaixo do seu potencial de rentabilidade.

Quando chega um pico de demanda, em vez de absorvê-lo, a agência trava, não por falta de gente, mas porque a capacidade produtiva de equipes está presa em ciclos de correção que nunca terminam.

Antes e depois: o caso de uma agência de comunicação

Uma agência de comunicação de médio porte chegou com um problema típico: equipe de oito pessoas, 40% do tempo gasto em refações, prazos estourados em 70% dos projetos. Após mapear o fluxo de trabalho, o diagnóstico foi claro: o problema não era volume, eram os briefings. Oitenta por cento das refações tinham origem em informações incompletas na abertura do projeto.

Com a implementação de um briefing operacional padronizado e um SLA de feedback de 48 horas, os resultados em 60 dias foram:

IndicadorAntesDepois
Taxa de retrabalho40%22%
Lead time médio de projetos18 dias úteis11 dias úteis
Projetos entregues no prazo30%68%

O padrão se repete: a maioria dos gargalos não está na execução criativa, mas na ausência de acordos operacionais claros antes do trabalho começar.

Throughput criativo: o que é e como calcular?

Throughput criativo é a quantidade de entregas finalizadas dentro de um período, dividida pela capacidade real disponível da equipe, e serve como a métrica central para diagnosticar se o processo está operando ou apenas rodando no lugar.

A fórmula prática:

Cálculo de Throughput Criativo

Métrica de Eficiência Operacional

Throughput =
Entregas concluídas no período Horas produtivas disponíveis no período

Se sua equipe tem cinco pessoas, cada uma trabalhando 160 horas mensais, a capacidade bruta é de 800 horas. Descontando reuniões, alinhamentos e interrupções (em média 25% do tempo, segundo pesquisa da Atlassian de 2023), a capacidade produtiva real cai para aproximadamente 600 horas. Se o time entregou 12 peças no mês, o throughput criativo é de 0,02 entregas por hora produtiva, ou 50 horas por entrega.

Esse número sozinho não significa muito. O valor está na comparação entre períodos e na identificação do gargalo, conceito central da Theory of Constraints (ToC), desenvolvida por Eliyahu Goldratt. Na ToC, a performance de todo o sistema é limitada pelo seu ponto mais lento. Em equipes criativas, esse ponto costuma ser uma de três coisas: a entrada do briefing, a etapa de aprovação ou a revisão de textos.

Identificar e desobstruir esse gargalo específico gera mais ganho de throughput e rentabilidade do que qualquer contratação ou ferramenta nova.

Briefing como contrato operacional

Um briefing operacional eficaz define, antes do trabalho começar, quais são os critérios objetivos de aceitação da entrega, quem são os aprovadores, qual é o prazo de feedback e quantas rodadas de revisão estão incluídas no escopo.

Tratar o briefing como um documento vivo, que qualquer um pode preencher de qualquer forma e a qualquer momento, é a principal fonte de retrabalho em agências. A mudança conceitual necessária é simples: o briefing não é uma solicitação; é um contrato operacional entre quem demanda e quem executa.

Um briefing operacional eficaz contém no mínimo:

  • Objetivo da peça e métrica de sucesso (o que define que o trabalho funcionou?);
  • público-alvo com pelo menos uma característica comportamental específica;
  • referências aprovadas e referências proibidas;
  • critérios técnicos de entrega (formato, dimensões, especificações);
  • aprovadores identificados por nome, não por cargo;
  • prazo de feedback máximo acordado antes do início;
  • número de rodadas de revisão incluídas no escopo.

O ponto mais ignorado é o SLA de feedback. Quando o cliente ou gestor não tem um prazo comprometido para responder, o projeto fica em espera indefinida, enquanto o criativo já foi alocado para outro trabalho. Na próxima vez que o feedback chegar, toda a lógica do projeto precisa ser retomada do zero, gerando perda de contexto e, consequentemente, mais retrabalho.

Definir um SLA de 48 horas úteis para feedback e colocá-lo explicitamente no briefing é uma das intervenções de menor custo e maior impacto na gestão de equipes criativas.

O Briefing na prática

Para materializar essa mudança de mentalidade, o briefing deixa de ser um bloco de notas confuso e assume a estrutura de um acordo técnico e comercial. Veja abaixo a matriz de especificações técnicas e critérios de aceitação de um fluxo de alta performance:

Cláusula OperacionalEspecificação Técnica e Critérios de Aceitação
Peça & ObjetivoLanding Page de Captura: Reduzir o custo por lead (CPL) em 15% na campanha do produto X.
Comportamento do PúblicoGestores de tecnologia que sofrem com gargalos de rotina, mas têm forte resistência a ferramentas que exigem longos treinamentos.
Filtro de ReferênciasAprovado: Estilo minimalista, focado em telas reais do produto.
Proibido: Uso de ilustrações genéricas em 3D ou banco de imagens corporativo clichê.
Entregáveis TécnicosLayout responsivo (Figma Desktop/Mobile) + Copys finais validadas pelo jurídico.
Aprovadores (Por Nome)Rodrigo Mendes (Diretor de Produto) e Aline Koga (Head de Growth). Opiniões externas não listadas serão desconsideradas.
SLA de FeedbackAté 48 horas úteis após a entrega da V1. O atraso suspende o cronograma final e realoca o designer para o próximo projeto da fila.
Limite de AlteraçõesAté 2 rodadas de revisão, desde que restritas ao escopo inicial. Mudanças de premissa geram novo orçamento de horas.

Como implementar metodologias ágeis na gestão de equipes criativas?

Kanban para equipes criativas funciona melhor do que Scrum na maioria dos contextos de agência porque o fluxo de trabalho criativo raramente tem ciclos previsíveis o suficiente para caber em sprints fixos de duas semanas.

O Scrum foi desenvolvido para times de software com backlogs relativamente estáveis e entregas modulares. Agências recebem demandas urgentes no meio do ciclo, projetos com lead times de dois dias convivem com campanhas de três meses, e o conceito de “sprint completo” raramente se aplica sem distorções. O Kanban, por sua natureza de fluxo contínuo, acomoda melhor essa variabilidade.

A adaptação do kanban para equipes criativas exige três ajustes em relação ao modelo padrão:

  • Limite de WIP por etapa, não por pessoa. Em vez de definir que cada criativo pode ter no máximo dois projetos em andamento, limite o número total de projetos em cada coluna do quadro. Se “Em execução” tem limite de seis cards e já está com seis, nenhum novo card entra até um sair. Isso força a conclusão antes de iniciar, reduzindo o custo de contexto.
  • Coluna de bloqueio visível. Crie uma coluna específica para projetos bloqueados por falta de informação, aprovação pendente ou dependência externa. Projetos bloqueados devem ser visíveis para toda a equipe e ter um responsável pela desbloqueio nomeado. Sem essa visibilidade, o bloqueio fica escondido e o gestor não consegue agir.
  • Separação entre demandas planejadas e urgências. Reserve 20% da capacidade produtiva para demandas urgentes não planejadas. Esse buffer não é opcional: em qualquer agência com cliente ativo, urgências existem. Se a capacidade estiver 100% alocada no planejamento, toda urgência se torna uma crise.

Ferramentas como o TaskRush permitem configurar quadros kanban com limites de WIP, colunas de bloqueio e visibilidade de capacidade por colaborador, facilitando a aplicação direta desse modelo sem depender de planilhas.

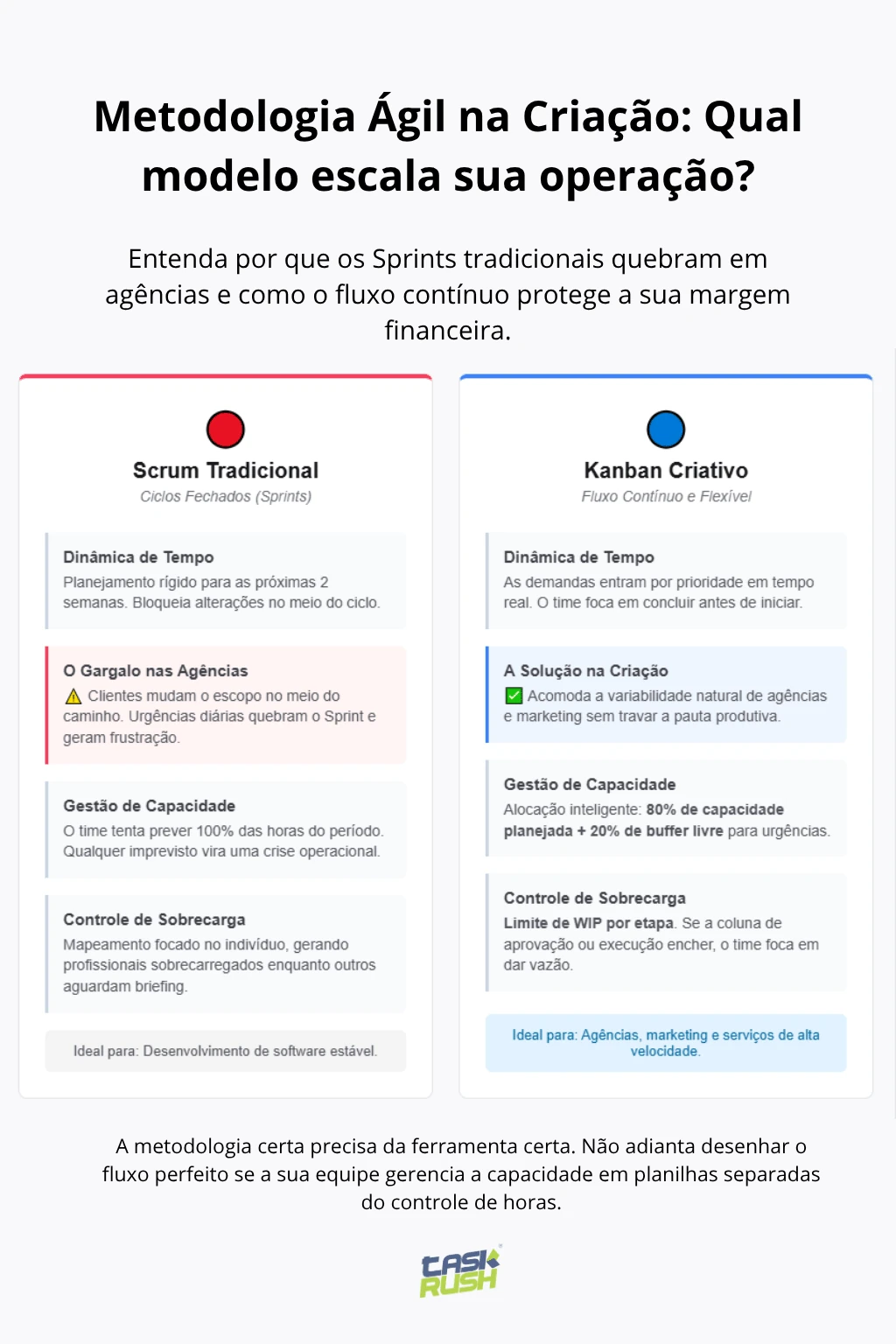

Comparativo entre Scrum tradicional e Kanban criativo, destacando diferenças na dinâmica de tempo, gestão de capacidade e controle de sobrecarga em agências.

KPIs que fazem sentido para equipes criativas

KPIs para times criativos precisam medir o sistema, não o esforço individual. Métricas como “horas trabalhadas” ou “quantidade de peças produzidas” sem o contexto de qualidade e retrabalho distorcem a realidade financeira e operacional.

Os indicadores mais úteis para a gestão de equipes criativas são organizados em três camadas:

Camada 1: eficiência do processo

  • Lead time médio por tipo de entrega (quanto tempo leva do briefing recebido à aprovação final);
  • taxa de retrabalho (percentual de projetos que retornam para revisão após a primeira entrega);
  • cicle time por etapa (onde o projeto passa mais tempo parado dentro do fluxo).

Camada 2: capacidade e planejamento

  • Taxa de ocupação real versus capacidade disponível (evitar operar acima de 80% para preservar buffer para urgências);
  • Variação entre estimado e realizado: Mede a precisão técnica e a rentabilidade do planejamento;
  • número de projetos em WIP simultâneo por pessoa.

Camada 3: resultado e qualidade

  • Taxa de aprovação na primeira entrega (benchmark saudável: acima de 60%);
  • NPS interno da equipe sobre qualidade dos briefings recebidos;
  • percentual de projetos entregues dentro do prazo acordado.

Esses KPIs devem ser revisados semanalmente em uma reunião de no máximo 30 minutos, com foco estrito em identificar e desobstruir o gargalo do período, protegendo a saúde financeira da operação.

Quais ferramentas digitais ajudam na gestão de equipes criativas?

A melhor ferramenta para gestão de projetos criativos é aquela que o time realmente usa; um sistema sofisticado abandonado em três semanas é infinitamente pior do que um processo simples executado com consistência.

Dito isso, para escolher as melhores plataformas para gestão de projetos de design e marketing, há características funcionais que fazem diferença prática na rentabilidade:

  • Visibilidade de capacidade por colaborador em tempo real (não apenas uma lista de tarefas, mas a carga de trabalho agregada);
  • controle de horas integrado ao projeto, não como módulo separado;
  • histórico de briefings e aprovações rastreável, para consulta em disputas sobre escopo;
  • alertas de prazo com antecedência configurável, não apenas notificação de vencimento;
  • relatórios de lead time e taxa de entrega no prazo sem necessidade de exportar para planilha.

Plataformas como o TaskRush foram desenvolvidas com foco em gestão de projetos para serviços, combinando controle de tarefas, apontamento de horas e visibilidade de rentabilidade em um único ambiente. Nós preparamos um passo a passo detalhado mostrando exatamente como o TaskRush ajuda agências nas tarefas do dia a dia, desde o briefing até a entrega final.

A escolha da ferramenta deve vir depois da definição do processo. Implementar um software antes de ter clareza sobre o fluxo de trabalho é como contratar um arquiteto antes de decidir em qual cidade você quer morar.

Colocando o framework em prática

A gestão de equipes criativas melhora quando o gestor para de gerenciar pessoas e começa a gerenciar o sistema. Pessoas talentosas em sistemas ruins produzem resultados ruins; o oposto também é verdadeiro.

O plano mínimo para a próxima semana:

  1. Mapeie o fluxo atual do início ao fim de um projeto típico. Identifique onde ele para com mais frequência;
  2. revise o último briefing recebido e verifique se ele continha critérios de aceitação, aprovadores e prazo de feedback. Se não, reescreva o modelo;
  3. monte um quadro kanban com no mínimo cinco colunas (Backlog, Aguardando briefing, Em execução, Aguardando aprovação, Concluído) e defina o limite de WIP para “Em execução”;
  4. defina três KPIs para acompanhar nas próximas quatro semanas: lead time médio, taxa de retrabalho e percentual entregue no prazo;
  5. apresente o SLA de feedback de 48 horas para clientes ou stakeholders internos e coloque-o formalmente no próximo briefing.

Nenhuma dessas ações exige aprovação de diretoria ou grandes investimentos. Exigem clareza sobre o problema, foco na saúde financeira dos projetos e disposição para mudar o modelo operacional.

Se quiser entender como uma ferramenta pode sustentar esse processo com visibilidade de capacidade, controle de horas e rastreamento de projetos em um único lugar, explore o TaskRush e veja como gestores de agências e times de marketing estão aplicando esse modelo na prática.

Perguntas frequentes sobre gestão de equipes criativas

Como melhorar a gestão de equipes criativas em ambientes digitais?

Melhorar a gestão de equipes criativas começa pela organização dos processos, e não pelo aumento do controle sobre as pessoas. Em vez de acompanhar cada atividade individualmente, o ideal é estruturar fluxos de trabalho claros, com briefings completos, responsáveis definidos e critérios objetivos para aprovação das entregas.

Também é importante estabelecer prazos para feedbacks e revisões. Quando aprovações demoram ou mudam constantemente, o projeto perde contexto, aumenta o retrabalho e compromete a produtividade da equipe. Ferramentas de gestão ajudam a centralizar tarefas, responsáveis e histórico de alterações, tornando a colaboração mais eficiente.

Como implementar metodologias ágeis na gestão de equipes criativas?

A implementação deve respeitar a dinâmica do trabalho criativo. Em muitas agências e equipes de marketing, o Kanban oferece mais flexibilidade do que ciclos rígidos de Sprint, permitindo visualizar continuamente o fluxo de trabalho e reorganizar prioridades conforme surgem novas demandas.

Também vale limitar o número de tarefas em andamento (WIP), criar etapas claras para cada fase do processo e destacar atividades bloqueadas por dependências externas, como aprovações do cliente. Assim, a equipe mantém o foco e reduz gargalos operacionais.

Quais ferramentas digitais ajudam na gestão de equipes criativas?

As melhores ferramentas são aquelas que centralizam tarefas, projetos, comunicação, controle de horas e indicadores de desempenho em um único ambiente. Isso reduz a necessidade de planilhas paralelas e melhora a visibilidade sobre a capacidade da equipe.

Plataformas como o TaskRush permitem acompanhar projetos, distribuir demandas, registrar horas trabalhadas e analisar a rentabilidade de cada cliente. Com essas informações reunidas, gestores conseguem tomar decisões mais rápidas e baseadas em dados.

O que causa o retrabalho em agências e como reduzi-lo?

O retrabalho normalmente não acontece por falta de competência da equipe, mas por falhas no processo. Briefings incompletos, mudanças frequentes de escopo, comunicação descentralizada e critérios pouco claros de aprovação estão entre as principais causas.

Para reduzir esse problema, vale padronizar briefings, definir objetivos claros para cada entrega, registrar alterações solicitadas e estabelecer limites para as rodadas de revisão. Processos bem estruturados reduzem desperdícios e aumentam a produtividade da equipe.
