Matriz RACI: como organizar e aumentar a eficiência na gestão de tarefas

Quem já liderou um projeto sabe: a falta de clareza sobre quem é responsável por cada tarefa pode travar entregas, gerar conflitos e até prejudicar resultados. Quantas vezes uma atividade fica parada porque ninguém sabe de quem é a responsabilidade? Ou quando o time não sabe o que priorizar?

A solução para isso é a Matriz RACI, também chamada de Matriz de Responsabilidades. Uma ferramenta simples, mas extremamente poderosa, que organiza papéis dentro de um processo e fortalece a gestão de tarefas.

Neste artigo, você vai entender o que é a matriz RACI, como montar a sua em 6 passos, ver exemplos práticos (incluindo projetos de software), conhecer variações e descobrir como o TaskRush ajuda a aplicar esse modelo de forma dinâmica e colaborativa.

O que é a matriz RACI (ou de responsabilidades)?

A matriz RACI é uma ferramenta de gestão que organiza de forma clara quem faz, quem aprova, quem apoia e quem precisa ser informado em cada atividade de um projeto. Seu nome vem do acrônimo em inglês:

Infográfico da Matriz RACI mostrando o significado de cada letra: R – Responsible (Responsável), quem executa a tarefa; A – Accountable (Aprovador), quem presta contas pelo resultado e dá a palavra final; C – Consulted (Consultado), quem contribui com informações ou pareceres relevantes; I – Informed (Informado), quem deve ser mantido atualizado, mas não participa ativamente da execução.

Essa estrutura traz clareza porque cada papel está bem definido. Se há um Responsável (R), a equipe sabe exatamente quem executa a tarefa. Com um único Aprovador (A), não há dúvidas sobre quem toma a decisão final. Os Consultados (C) oferecem apoio técnico ou estratégico sem assumir a execução, enquanto os Informados (I) acompanham o andamento sem interferir diretamente.

Essa divisão simples evita dois problemas comuns na gestão de tarefas:

  • Sobreposição de esforços: quando várias pessoas acreditam que deveriam executar a mesma tarefa, gerando retrabalho.
  • Ausência de dono: quando ninguém se sente responsável por concluir a atividade, deixando o projeto travado.

Além disso, a matriz RACI não é estática. Projetos mudam, equipes são realocadas e prioridades se transformam — por isso, o documento deve ser revisado periodicamente para continuar refletindo a realidade.

Com o tempo, algumas organizações também adotaram variações, como a RASCI. Nesse modelo, acrescenta-se a letra S (Support – Suporte), para identificar quem colabora com recursos ou apoio, mesmo não sendo o executor principal. É comum, por exemplo, em projetos de software: enquanto os desenvolvedores são Responsáveis (R) pela implementação, a equipe de infraestrutura pode atuar como Suporte (S).

Como funciona na prática?

Para visualizar como isso funciona na prática, pense em um projeto de implantação de ERP:

  • O gerente do projeto é o Aprovador (A), responsável por validar cada fase.
  • Os analistas de sistemas são os Responsáveis (R) pela configuração do sistema.
  • Os usuários-chave da empresa aparecem como Consultados (C), garantindo que os requisitos do negócio sejam atendidos.
  • A diretoria permanece como Informada (I), recebendo atualizações estratégicas.

Esse exemplo mostra como a matriz RACI (ou RASCI) traduz complexidade em clareza, criando um mapa visual de responsabilidades que pode ser aplicado em qualquer área da gestão de projetos.

Matriz RACI na prática: organize papéis no seu time com clareza e teste gratuitamente o TaskRush para aplicar esse modelo de forma dinâmica.
Criar conta gratuita →

6 passos para montar sua matriz RACI

A matriz RACI é uma ferramenta simples e poderosa para organizar papéis em um projeto. Ela mostra, em formato de tabela, quem executa (R), quem aprova (A), quem é consultado (C) e quem precisa ser informado (I). O objetivo é dar clareza, reduzir ruídos e acelerar decisões.

Ao final, você terá uma matriz validada pela equipe e com um responsável definido para mantê-la atualizada.

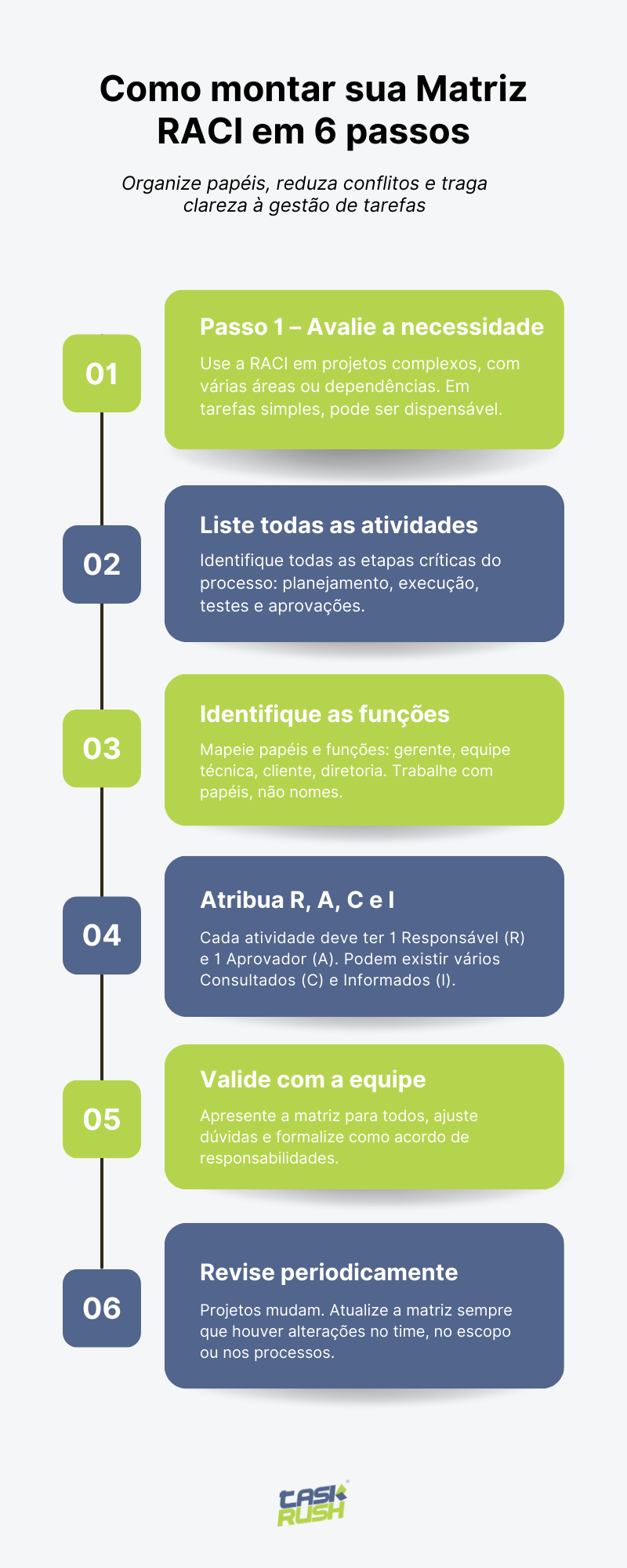

Infográfico mostra os 6 passos para montar uma matriz RACI: 1) Avalie a necessidade em projetos complexos; 2) Liste as atividades críticas como planejamento, execução e aprovações; 3) Identifique os atores do processo, como gerente, equipe e cliente; 4) Atribua R, A, C e I garantindo um responsável e um aprovador por tarefa; 5) Valide a matriz com toda a equipe; 6) Revise periodicamente para refletir mudanças no time ou no escopo. O objetivo é trazer clareza à gestão de tarefas e evitar conflitos.

Passo 1 — Decidir se a RACI é realmente necessária

Antes de sair montando uma matriz, é preciso avaliar se ela é de fato necessária. Projetos pequenos, com atividades simples e poucas interdependências, dificilmente exigem uma RACI — nesses casos, o esforço de construção pode ser maior do que o benefício. Já projetos que envolvem múltiplas áreas, alto risco ou dependências fortes costumam ganhar muito em clareza quando a matriz é aplicada.

Dicas

Um erro comum é usar a RACI para qualquer atividade, o que acaba transformando o processo em algo burocrático e pouco útil. A recomendação é aplicá-la apenas em projetos que realmente envolvem múltiplas áreas, dependências ou riscos relevantes.

Outro equívoco é confundir a ausência de regras claras de trabalho com a necessidade da matriz. Nem sempre o problema está em mapear papéis; muitas vezes, o primeiro passo é estruturar processos básicos de comunicação e fluxo de tarefas antes de criar uma RACI.

Passo 2 — Listar as atividades do processo

A matriz RACI só funciona se as atividades estiverem bem definidas e descritas de forma objetiva. O ideal é partir de um backlog, WBS ou fluxo do processo, traduzindo cada etapa em verbos no infinitivo, como “elaborar briefing”, “aprovar peças” ou “executar QA”. Esse cuidado garante que cada linha da matriz represente uma ação clara, evitando ambiguidades.

Dicas

Um erro recorrente é escrever atividades grandes demais, como “desenvolver sistema”, o que inviabiliza a definição de um responsável direto. O ideal é quebrar essas etapas em ações menores e objetivas, como “implementar módulo de login” ou “configurar relatórios”.

Também é comum confundir áreas com atividades, usando termos como “TI” ou “Marketing” em vez de descrever ações específicas. Nesse caso, a recomendação é sempre registrar verbos no infinitivo que representem ações claras — por exemplo, “aprovar peças” ou “executar QA”. Assim, a matriz ganha clareza e se torna realmente útil no dia a dia.

Passo 3 — Identificar as funções envolvidos

Depois de listar as atividades, é hora de definir os atores que participam do processo. O mais indicado é mapear papéis, e não nomes de pessoas, já que equipes mudam com frequência. Quando os papéis estão bem definidos, a matriz continua válida mesmo que haja rotatividade de profissionais. Isso dá consistência e evita retrabalho.

Dicas

Um erro frequente é criar papéis duplicados com nomes diferentes, como “Dev” e “Desenvolvedor”, o que gera confusão e dá a impressão de funções distintas. O ideal é padronizar a nomenclatura desde o início e manter rótulos claros para cada papel, evitando interpretações ambíguas.

Outro problema é usar nomes próprios, como “João” ou “Maria”, em vez de funções. Se essas pessoas saírem do time, a matriz perde a validade rapidamente. Por isso, a prática recomendada é sempre registrar papéis — como “Gerente de Projeto”, “QA” ou “Designer” — garantindo clareza, continuidade e maior vida útil para a RACI.

Passo 4 — Atribuir R, A, C e I

Essa etapa é o coração da matriz. Cada atividade precisa ter pelo menos um responsável (R), e apenas um aprovador (A), para que não existam conflitos de autoridade. Além disso, é possível incluir quantos consultados (C) forem necessários para enriquecer o processo, assim como os informados (I), que precisam acompanhar o andamento das tarefas. Em alguns contextos, pode-se usar também o “S” de suporte, no modelo RASCI.

Dicas

Entre os erros mais comuns está colocar mais de um aprovador (A) em uma mesma atividade, o que gera disputas e atrasa decisões. A boa prática é sempre definir apenas um responsável final pela aprovação, garantindo clareza na autoridade.

Outro problema frequente é sobrecarregar o gerente atribuindo a ele todas as responsabilidades de execução (R). Nesse caso, o ideal é delegar as tarefas para quem realmente executa, deixando o gerente no papel de aprovar e acompanhar, em vez de executar tudo sozinho.

Passo 5 — Validar com a equipe e socializar

Depois de preencher a matriz, é fundamental validá-la com todos os envolvidos. Isso garante que não haja distorções de expectativa e que cada um esteja ciente do seu papel. A matriz deve se transformar em um acordo explícito, que dá segurança tanto para gestores quanto para executores. Validar é, portanto, tão importante quanto construir.

Dicas

Um erro recorrente é validar a matriz sozinho, sem envolver a equipe — o que compromete a legitimidade. Também é comum incluir consultados demais, transformando decisões em reuniões longas, ou simplesmente esquecer de divulgar a matriz, deixando-a esquecida em uma planilha. A boa prática é validar coletivamente, limitar os “C” ao essencial e garantir que a RACI esteja sempre acessível e usada no dia a dia do projeto.

Passo 6 — Atualizar periodicamente

A matriz RACI não deve ser vista como um documento estático. Projetos mudam de escopo, equipes se transformam e fornecedores entram e saem. Sempre que houver alterações relevantes, a matriz precisa ser revisada, garantindo que continue fiel à realidade do projeto. É assim que ela se mantém viva e funcional.

Dicas

Um erro comum é tratar a RACI como algo definitivo, sem revisá-la ao longo do tempo — o que faz com que perca relevância. Também acontece de não registrar versões, gerando confusão entre documentos diferentes, ou de deixá-la sem um responsável definido. A boa prática é nomear um dono para a matriz, garantir versionamento e atualizar sempre que houver mudanças no projeto.

Matriz RACI: exemplos práticos

Antes de mergulhar nos exemplos, é importante entender que a RACI é adaptável. Não importa se você está em marketing, tecnologia ou gestão de projetos: ela funciona em qualquer contexto em que clareza de papéis seja necessária.

Exemplo 1 – Agência de Marketing/publicidade

Depois de entender os papéis e as regras da RACI, fica mais fácil visualizar como ela funciona na prática.
Veja abaixo um exemplo aplicado a uma campanha de marketing: cada linha representa uma atividade do projeto e, para cada ator envolvido, é atribuída uma letra (R, A, C ou I) de acordo com seu papel.

Exemplo de Matriz RACI — Campanha
Tarefa João (Gestor) Ana (Designer) Pedro (Redator) Cliente
Briefing da campanha A I R C
Criação das peças visuais I R C A
Redação dos textos I C R A
Aprovação final A I I R

Exemplo 2 – Agência de desenvolvimento/Software

Em uma agência de software, a RACI ajuda a organizar as responsabilidades entre gestão, desenvolvimento e cliente. Cada funcionalidade passa por diferentes mãos, e a matriz evita dúvidas sobre quem executa, quem aprova, quem precisa ser consultado e quem deve apenas acompanhar. Veja um exemplo aplicado ao desenvolvimento de uma nova feature:

Exemplo de Matriz RACI — Agência de Software
Tarefa PO (Product Owner) Dev (Desenvolvedor) QA (Qualidade) Infra Cliente
Definição de requisitos R C I I A
Implementação da feature I R C I A
Testes de qualidade I C R I A
Deploy em produção I R C A I
Validação final A I C I R

Exemplo 3 – Gestão de projetos

Na gestão de projetos, a matriz RACI ajuda a distribuir papéis de forma clara entre gestores,
equipe de execução, PMO, diretoria e cliente. Assim, cada etapa — do planejamento à entrega —
fica alinhada e evita ruídos sobre quem deve decidir, executar ou apenas ser informado.
Veja um exemplo aplicado a um projeto corporativo:

Exemplo de Matriz RACI — Gestão de Projetos
Tarefa Gerente de Projeto PMO Equipe de Execução Diretoria Cliente
Elaboração do plano do projeto R C I A C
Execução das entregas I I R C A
Monitoramento e relatórios R A I I C
Gestão de riscos R C I A I
Aprovação final do projeto I I I A R

Como avaliar a matriz RACI na prática?

Para ir além da criação, a matriz também deve ser analisada de forma estruturada. Na análise horizontal, você observa linha a linha, garantindo que cada atividade tenha pelo menos um responsável (R) e um aprovador (A). Já a análise vertical permite avaliar a carga de trabalho por pessoa, identificando se alguém acumula funções demais ou, ao contrário, está pouco envolvido no projeto.

Essas leituras combinadas ajudam a equilibrar responsabilidades, dar clareza à equipe e transformar a RACI em uma ferramenta prática de gestão, e não apenas em um quadro ilustrativo.

A partir dessas análises, é possível interpretar sinais importantes: quando muitas atividades concentram a letra “A” em uma única pessoa, há risco de sobrecarga e lentidão nas aprovações; se uma tarefa aparece sem nenhum “R”, o projeto fica em risco, pois não há dono claro para a execução; vários “R” na mesma atividade podem gerar confusão e retrabalho; a ausência de “C” em etapas estratégicas indica falta de aproveitamento de especialistas; e a falta de “I” em tarefas críticas pode deixar stakeholders no escuro, comprometendo o alinhamento das decisões.

A avaliação deve considerar equilíbrio: cada tarefa precisa de dono (R), alguém que responda (A), apoio quando necessário (C, S) e comunicação transparente (I).

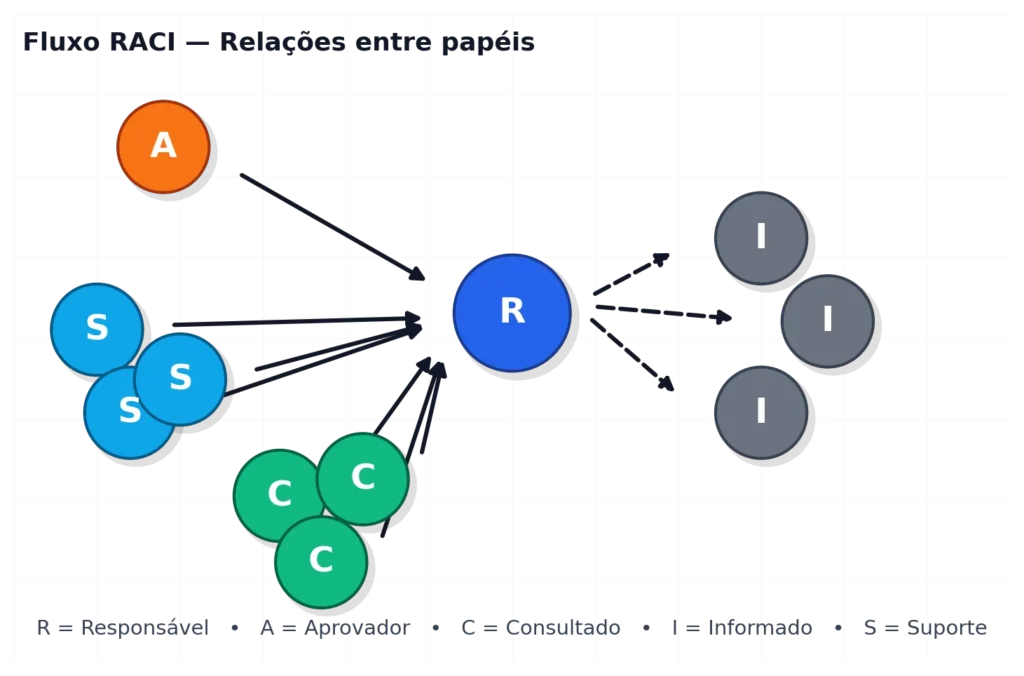

Fluxo da matriz RACI mostrando como Responsável (R) se conecta com Aprovador, Consultado, Suporte e Informado.

Como o TaskRush potencializa a matriz RACI?

Embora seja possível criar uma matriz RACI em planilhas ou em algum template em formato PDF, na prática é difícil mantê-la atualizada em projetos dinâmicos. É aqui que o TaskRush faz diferença:

  • Responsáveis definidos: toda tarefa tem dono.
  • Aprovadores configurados: gestores validam entregas diretamente.
  • Consultados e informados via comentários e relatórios: comunicação centralizada.
  • Visibilidade em tempo real: relatórios que permitem análise similar à horizontal e vertical da matriz.

Ou seja, o TaskRush leva a RACI do papel para a realidade da gestão de tarefas digitais.

Trial exclusivo

Leve sua Matriz RACI para o próximo nível

No TaskRush, você aplica a RACI de forma viva: defina responsáveis, aprove entregas, mantenha consultados informados e acompanhe tudo em tempo real com relatórios automáticos. Experimente todos os recursos por 15 dias e veja a diferença na sua gestão de tarefas.

Experimente grátis

Conclusão: Clareza gera produtividade

A matriz RACI é uma das formas mais eficazes de trazer clareza e alinhamento para a gestão de tarefas. Ao definir quem executa, quem aprova, quem apoia e quem precisa ser informado, ela elimina zonas cinzentas que geram retrabalho, atrasos e conflitos.

Quando aplicada com disciplina, a matriz ajuda equipes de qualquer porte a trabalhar de forma mais organizada, equilibrando responsabilidades e garantindo que cada atividade tenha dono. E quando combinada com uma ferramenta de gestão como o TaskRush, a RACI deixa de ser apenas um quadro estático: ela se transforma em um fluxo vivo, atualizado em tempo real, integrado ao dia a dia do time.

Se o objetivo é reduzir ruídos, aumentar a produtividade e tomar decisões mais rápidas, aplicar a matriz RACI junto ao TaskRush é o próximo passo natural para qualquer equipe que busca eficiência.

Perguntas Frequentes sobre Matriz RACI

O que é a matriz RACI?

A matriz RACI é um quadro de responsabilidades que define, para cada atividade, quem executa (R), quem aprova (A), quem é consultado (C) e quem deve ser informado (I). Ajuda a eliminar dúvidas e retrabalho.

O que significa cada letra da RACI?

R – Responsible: executa a tarefa. A – Accountable: tem a palavra final e responde pelo resultado. C – Consulted: contribui com informações. I – Informed: acompanha por atualização.

Quais são as regras básicas da matriz RACI?

Cada atividade deve ter ao menos um R e apenas um A. Pode haver vários C e I. Evite múltiplos R na mesma linha para não gerar confusão na execução.

Como montar ou preencher uma matriz RACI?

Liste as atividades, identifique os papéis envolvidos e atribua R, A, C e I. Valide com a equipe e publique onde todos veem. Revise quando mudar escopo, time ou processo.

Quando usar a matriz RACI?

Use em projetos com múltiplas áreas, dependências e aprovações formais. Em tarefas simples e isoladas pode ser desnecessária.

Existe diferença entre RACI e RASCI?

Sim. RASCI adiciona o S – Support (Suporte), para quem colabora ou fornece recursos sem ser o executor principal.

Posso aplicar RACI em projetos de software?

Sim. Exemplo: Priorizar backlog → A=PO, R=Time; Implementar feature → R=Dev, A=PO, C=QA, I=Suporte/Cliente; Aprovar release → A=PO, C=QA, I=Diretoria.

A RACI pode ser usada com análise de competências?

Sim. Após mapear papéis, avalie se cada ator tem as competências necessárias. Se houver lacunas, planeje treinamento ou ajuste de papéis.

Quais erros comuns devo evitar?

Ter atividades sem R, ter mais de um A, colocar “todos” como C, inflar a lista de I e transformar o gerente no R de tudo. Esses padrões criam gargalos e ruído.

Como integrar a RACI à gestão de tarefas no dia a dia?

Converta cada linha da matriz em tarefas no seu gerenciador. Defina o R como responsável da tarefa, A como aprovador, use comentários e menções para C e I. Em ferramentas como o TaskRush, isso fica registrado e rastreável.
