Precificação de projetos 2.0: o guia para calcular sua hora técnica em 2026

Em 2026, o modelo de precificação baseado em intuição ou “preço de mercado” não é apenas obsoleto — ele é um risco financeiro. Com a Reforma Tributária (CBS/IBS) elevando o rigor sobre as margens de serviço, a sustentabilidade do seu negócio agora depende de um fator inegociável: a inteligência de dados.

Estamos na era da Precificação 2.0. Mais do que um cálculo, este é um modelo dinâmico que integra o custo real da hora técnica, o valor percebido pelo cliente e uma gestão de riscos ativa para proteger seu lucro de imprevistos e novos encargos tributários.

Se você ainda sente que “trabalha muito, mas não vê a cor do dinheiro”, este guia foi feito para você. Vamos transformar a forma como você calcula e defende seus preços, saindo da estimativa manual para orçamentos automáticos e precisos.

Como elaborar uma estratégia de precificação de projetos eficaz?

A eficácia na precificação não começa no momento de enviar a proposta. Ela começa muito antes — na organização interna dos processos e na qualidade dos dados que a empresa coleta sobre sua própria operação.

Uma estratégia sólida em 2026 se sustenta em três pilares fundamentais:

  • Dados históricos confiáveis: saber quanto tempo projetos similares realmente levaram, não quanto se estimou.
  • Custo da hora técnica calculado com precisão: incluindo encargos, infraestrutura, custos indiretos e a nova carga tributária.
  • Processos de escopo bem definidos: para evitar o crescimento silencioso do trabalho sem remuneração adicional.

79% dos consumidores avaliam rigorosamente suas necessidades antes de contratar um serviço, exigindo orçamentos transparentes, detalhados e baseados em dados reais — não em estimativas genéricas. (Fonte: EY / NRF, 2026)

Isso significa que a transparência deixou de ser um diferencial e passou a ser um requisito básico de competitividade. Apresentar um orçamento bem estruturado, com detalhamento de horas, etapas e critérios de cálculo, não é apenas profissionalismo — é o que o cliente espera.

Você pode gostar: Como usar o time tracking para precificar melhor os seus projetos?

O desafio da Reforma Tributária (CBS e IBS) na precificação

A Reforma Tributária em curso no Brasil introduz dois novos tributos sobre consumo — a CBS (Contribuição sobre Bens e Serviços) e o IBS (Imposto sobre Bens e Serviços) — que substituirão gradualmente o PIS, COFINS e ISS, entre outros.

A estimativa de alíquota padrão combinada gira em torno de 28%, o que representa um impacto significativo para prestadores de serviços. O ponto crítico que muitos profissionais ignoram é o seguinte:

O custo da hora técnica deve ser calculado sobre o valor líquido recebido — não sobre o valor bruto cobrado. Ignorar isso significa que o tributo corrói diretamente a margem de lucro, podendo transformar projetos aparentemente lucrativos em operações deficitárias.

Veja a diferença prática na tabela abaixo:

CenárioValor CobradoTributos (28%)Valor LíquidoBase para Custo-Hora
❌ Cálculo incorretoR$ 10.000R$ 2.800R$ 7.200Não considerado
✅ Cálculo corretoR$ 10.000R$ 2.800R$ 7.200Calculado sobre R$ 7.200
🎯 Preço ajustadoR$ 13.889≈ R$ 3.889R$ 10.000Meta de receita líquida atingida

A lição é direta: para que o projeto entregue a margem planejada, o preço de venda precisa ser calculado de trás para frente — partindo do lucro desejado, somando custos operacionais e adicionando o impacto tributário por cima, não subtraindo depois.

Recomenda-se acompanhar as atualizações da Reforma Tributária em fontes especializadas, como o portal Migalhas, que cobre detalhadamente os impactos do IBS e CBS sobre o setor de serviços.

A Anatomia da Hora Técnica 2.0

Como o preço final é construído, camada por camada

Ajuste os percentuais conforme sua realidade. O importante é ter critério e dados.

Como calcular a margem de lucro ideal em projetos?

Existe uma confusão comum entre preço de custo e valor percebido. Entender a diferença entre esses dois conceitos é o que separa uma precificação defensiva de uma precificação estratégica.

Preço de custo: o piso de segurança

O custo da hora técnica é calculado somando todos os custos fixos e variáveis da operação e dividindo pelas horas efetivamente disponíveis para produção (não o total de horas trabalhadas). Componentes que devem ser incluídos:

  • Salário ou pró-labore do profissional
  • Encargos trabalhistas e previdenciários
  • Infraestrutura (escritório, equipamentos, softwares)
  • Custos administrativos e comerciais
  • Reserva para inadimplência e períodos sem projeto
  • Impacto da nova tributação (CBS + IBS)

Esse número é o piso: nenhum projeto deve ser precificado abaixo dele.

Valor percebido: o teto de potencial

O consultor Alan Weiss, referência mundial em precificação de serviços profissionais, defende que o foco da negociação deve estar no valor entregue ao cliente — não no tempo gasto. Um projeto que economiza R$ 500.000 para uma empresa pode ser precificado de forma muito diferente de um que economiza R$ 5.000, mesmo que consumam horas similares.

“O preço certo não é o menor que o cliente aceita — é o maior que ele percebe como justo dado o valor que recebe.” — Princípio baseado no método Value-Based Fees, de Alan Weiss.

A equação ideal: precifique pelo valor, use o custo-hora como piso de segurança e garanta que a margem entre os dois seja suficiente para cobrir riscos, reinvestimento e crescimento.

ComponenteDefiniçãoPapel na Precificação
Custo-hora técnicoSoma de todos os custos / horas produtivasPiso inegociável
Margem operacionalPercentual sobre o custo para cobrir riscosProteção contra imprevistos
Valor percebidoBenefício tangível gerado para o clienteDefine o teto potencial
Preço finalNegociado entre piso e tetoResultado da estratégia

Como funciona a precificação de projetos em diferentes nichos?

A lógica central da Precificação 2.0 é universal, mas cada área tem suas particularidades operacionais que impactam diretamente o cálculo de viabilidade.

Como calcular a precificação de projetos de design gráfico?

O maior inimigo da margem no design é o retrabalho não controlado. Refações ilimitadas — o famoso “mais um ajustinho” — podem dobrar o tempo investido em um projeto sem nenhuma remuneração adicional. Estratégias para proteger a margem:

  • Definir contratualmente o número de rodadas de revisão incluídas no preço.
  • Rastrear o tempo de cada etapa criativa separadamente (briefing, conceito, execução, ajustes).
  • Calcular o custo-hora levando em conta o tempo de desenvolvimento de repertório e atualização.
  • Precificar projetos com alta subjetividade (branding, identidade visual) com margem de risco maior.

Qual a abordagem para precificar projetos de desenvolvimento de software?

Software é o nicho com maior risco de desvio de escopo. A abordagem por sprints é também uma ferramenta de precificação mais precisa quando combinada com dados históricos. Boas práticas:

  • Usar dados históricos de velocidade por tipo de tarefa para estimar com mais precisão.
  • Precificar por sprint com entregáveis claros ao invés de projetos fechados de longo prazo.
  • Incluir buffer de 15% a 25% para riscos técnicos imprevistos (dependências, integrações, débito técnico).
  • Revisar a rentabilidade ao final de cada sprint para corrigir desvios antes que se acumulem.

Como fazer um orçamento preciso para projetos de arquitetura?

Projetos de arquitetura têm uma característica única: são longos. A diluição do lucro ao longo do tempo é um risco real — especialmente em contextos de inflação ou mudança na carga tributária. Pontos críticos:

  • Calcular o custo-hora considerando a correção monetária ao longo do prazo do projeto.
  • Dividir o projeto em fases com pagamentos vinculados a entregáveis, evitando descasamento de caixa.
  • Monitorar as horas consumidas por fase para identificar onde a operação é mais eficiente ou deficitária.
  • Revisar contratos de longo prazo com cláusulas de reajuste atreladas a índices como o INPC ou IPCA.

Ferramentas digitais para agências de marketing

Agências que operam no modelo de fee mensal enfrentam um desafio específico: o fee parece estável, mas as horas gastas variam — e muitas vezes excedem o que foi contratado. Como garantir viabilidade:

  • Rastrear as horas efetivas dedicadas a cada cliente mensalmente.
  • Calcular se o fee cobre o custo real das horas técnicas gastas, considerando todos os profissionais envolvidos.
  • Identificar clientes deficitários — aqueles que consomem mais horas do que o fee justifica — para renegociar ou reajustar.
  • Usar dados acumulados de 3 a 6 meses para embasar aumentos de fee com argumentos concretos.

Quais plataformas online ajudam na precificação de projetos?

A escolha da ferramenta de gestão impacta diretamente a qualidade da inteligência de precificação que a empresa consegue gerar. Existe uma diferença fundamental entre planilhas manuais e softwares especializados:

CritérioPlanilha ManualSoftware de Gestão (ex: TaskRush)
Registro de tempoManual, sujeito a esquecimentoAutomático, em tempo real
Dados históricosDifícil de cruzar e analisarDashboard consolidado por projeto/cliente
Cálculo de margemAtualização manual por projetoCálculo automático com base nos dados reais
Revisão de orçamentosProcesso demorado e imprecisoGeração com base em histórico de projetos similares
Identificação de desviosReativo (percebe-se após o prejuízo)Proativo (alertas em tempo real)
EscalabilidadeColapsa com o crescimento da operaçãoCresce com a empresa

O papel do TaskRush na inteligência de pricing

O rastreio de tempo em tempo real é a base de toda a inteligência de precificação. Quando cada membro da equipe registra suas horas por tarefa e por projeto de forma automática, a empresa acumula um ativo de dados que transforma a forma de orçar. Com o TaskRush, esse processo acontece de forma integrada:

  • O tempo real consumido por projeto alimenta o cálculo automático do custo-hora efetivo.
  • Projetos anteriores se tornam referência confiável para estimar novos orçamentos.
  • A margem de cada projeto é visível em tempo real — não apenas no fechamento.
  • Desvios de escopo são identificados cedo, quando ainda é possível agir.

A inteligência de pricing não vem de uma fórmula mágica — vem de dados consistentes, coletados projeto após projeto. O TaskRush é o sistema que transforma horas trabalhadas em conhecimento financeiro acionável.

Precificação de projetos com critério

Uma precificação de projetos boa não nasce de “feeling”, nasce de tempo real

Quando o projeto vira uma soma de reuniões, refações e “só mais um ajuste”, o orçamento parece certo — mas a margem some. Com registro de tempo e visibilidade do esforço por entrega, você entende o custo real, calcula sua hora técnica com mais segurança e precifica com consistência, sem estourar escopo nem depender de suposições.

Ver como melhorar a precificação

O lucro em 2026 depende de dados

A Precificação 2.0 não é uma tendência passageira. É uma resposta necessária a um mercado que mudou estruturalmente.

Com a entrada em vigor progressiva do IBS e da CBS, a alíquota efetiva sobre serviços chegará a um patamar que torna insustentável qualquer operação que não calcule com precisão o custo real de cada hora técnica. Profissionais e empresas que continuarem precificando no feeling estarão, na prática, trabalhando com uma margem que não existe.

Ao mesmo tempo, o cliente moderno chegou ao processo de contratação mais informado do que nunca. Orçamentos vagos ou sem fundamentação não passam mais pelo seu escrutínio.

A boa notícia: quem estrutura bem seus processos e investe nas ferramentas certas tem uma vantagem competitiva real. A capacidade de apresentar orçamentos baseados em dados reais, defender preços com argumentos sólidos e monitorar a rentabilidade de cada projeto é o que diferencia operações que crescem das que ficam estagnadas.

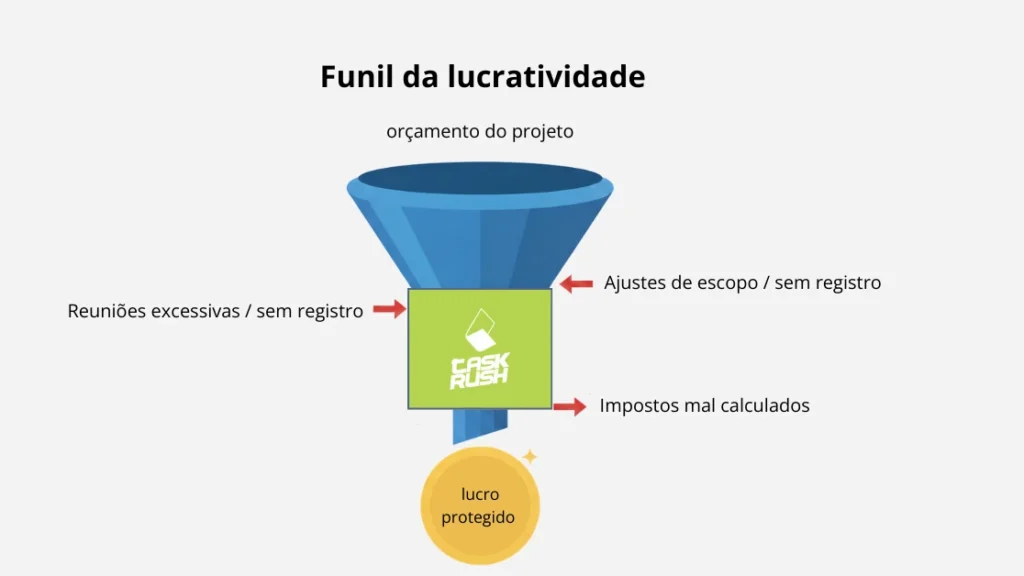

Precificação de projetos 2.0: funil da lucratividade que começa no preço do orçamento e afunila até o lucro real, com setas vermelhas indicando vazamentos (reuniões não contabilizadas, ajustes de escopo cortesia e impostos mal calculados) e um filtro dourado com o logo do TaskRush e a frase “Inteligência de Dados e Rastreio em Tempo Real”, resultando em uma moeda “Lucro Protegido e Escalável”.

Pronto para transformar sua precificação? Teste o TaskRush e veja como o controle de horas pode se tornar o motor de lucratividade da sua empresa.

Perguntas frequentes sobre precificação de projetos

Como elaborar uma estratégia de precificação de projetos eficaz?

Uma estratégia eficaz em 2026 une o valor percebido pelo cliente ao custo real da operação. O primeiro passo é organizar processos e dados internos para entender quanto cada entrega custa, de fato, para a empresa. Sem visibilidade de esforço (tempo + execução), a precificação vira tentativa e erro e a margem fica exposta a “vazamentos” como reuniões, refações e ajustes de escopo.

Como calcular a margem de lucro ideal em projetos?

A margem ideal precisa cobrir custos fixos, custos variáveis e a carga tributária (CBS/IBS), além de incluir uma reserva de risco para imprevistos e retrabalho. Na prática, faz sentido tratar o custo da hora técnica como um “piso” de segurança: ele garante que o projeto não comece no prejuízo. A partir daí, o foco deve ir para o valor entregue, para que a margem seja coerente com o impacto do projeto no cliente.

Quais ferramentas digitais facilitam a precificação de projetos?

Ferramentas que conectam gestão de tarefas com rastreio de tempo (time tracking) tornam o orçamento mais preciso e previsível. O ideal é trabalhar com uma plataforma que gere histórico real de esforço por tipo de entrega e por cliente, porque isso reduz o “feeling” na estimativa e melhora a repetibilidade do processo. Com dados consistentes, os próximos orçamentos ficam mais rápidos e bem embasados.

Como calcular a precificação de projetos de design gráfico e criativos?

O segredo é contabilizar o que normalmente “some” do cálculo: tempo de briefing, alinhamentos, reuniões e principalmente refações. Em projetos criativos, uma parte relevante do esforço está na iteração, não apenas na execução. Quando essas horas entram no rastreio dentro de uma ferramenta de gestão, você identifica padrões de consumo de tempo e evita que pedidos extras destruam a margem planejada.

Qual a abordagem para precificar projetos de desenvolvimento de software (TI)?

Em TI, a abordagem mais segura costuma ser precificar por sprints ou por escopo fechado usando dados históricos. Isso ajuda a reduzir o risco de subestimar complexidade técnica e dependências. Em 2026, também é essencial incorporar a nova carga tributária (CBS/IBS) e aplicar inteligência de dados para prever riscos e variações de esforço, preservando a rentabilidade mesmo quando surgem mudanças no meio do caminho.
